華錦環氧乙烷工程兩臺特大型反應器吊裝成功
來源:四化建 發布時間:2009-10-12 10:39

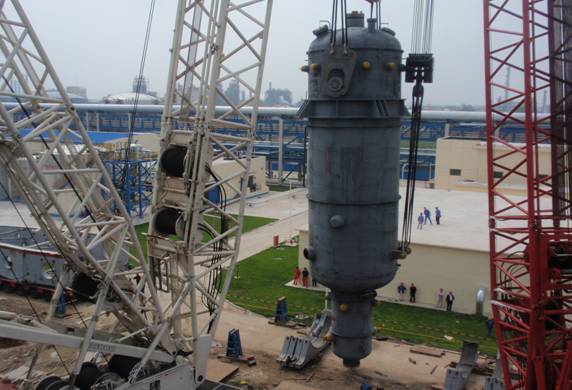

       公司華錦項目部承建的遼寧北方化學工業有限公司20萬噸/年環氧乙烷/乙二醇裝置工程(簡稱EO/EG裝置)關鍵進口設備泰國(larsen and Toubro Limited)制造的第一臺反應器R-110,于2009年7月30日12:18分成功吊裝就位;第二臺R-120,于2009年8月5日11:18 成功吊裝就位。反應器(R-110/120)是EO/EG裝置的核心設備,且為特大型的列管式固定床反應器,該設備單臺凈重482噸,吊裝重量558.8噸。安裝時,需起吊指設備底部高度必須超過20米后,再從鋼筋混凝土框架向下插入,安裝在19.460米鋼筋混凝土框架梁上。

       因反應器(R-110/120)業主委托中國外運北京祥龍物流有限公司從營口港陸地運到施工現場,待吊裝完進場的第一臺R-110后,運輸車返回,再運輸?shù)诙_進場。項目部對反應器的吊裝高度重視,建立了吊裝領導小組和吊裝工作小組,并從專項吊裝方案的報批、落實,現場吊車吊裝站位基礎的處理、吊裝人員的配備、進行了詳細的技術和安全交底入手,做了認真、細致和充分的工作準備,吊裝時采用1000噸主吊、750噸溜尾。整個吊裝:第一臺反應器R-110從吊裝索具的懸掛到起吊就位僅用了3小時48分鐘;第二臺反應器R-120從吊裝索具的懸掛到起吊就位僅用了2小時48分鐘。
       EO/EG裝置兩臺關鍵設備反應器R-110/120的成功吊裝就位,不僅為公司大型設備吊裝再次積累了成功的寶貴經驗,彰顯了化建湘軍“團結拼搏、求實奉獻”的精神,而且為實現業主提出的“10.25”投料試車跨進了堅實的一步。目前EO/EG裝置除與兩臺反應器相連的配管尚在進行外,裝置的工藝管道、伴熱管道已全部試壓結束,保溫完成了總量的15%,循環氣壓縮機已成功完成了油循環;塔內件安裝、填料裝填除T-115(洗滌塔)和T-220(再生塔進料閃蒸罐)正在進行外,其余塔內件安裝、填料裝填已全部完成;裝置的照明已全部亮燈,儀表控制電纜敷設已完成總量(179000延長米)的70%, 并做到了現場點位接線、DCS控制柜的接線同步完成,為確保業主提出的“10.25”投料試車,項目部已于2009年7月25日進入了“三查四定”,并詳細安排裝置分區域中交,同時項目部又于2009年8月5日下午召開動員大會,再次掀起大干熱潮。
